直燃式热风炉的结构安装

直燃式热风炉结构安装工艺分炉体结构安装和焊接两项内容。
1、炉体结构安装
    一般采用桅杆式起重机、履带式起重机和塔式起重机分块或扩大分圈段安装(如图)。

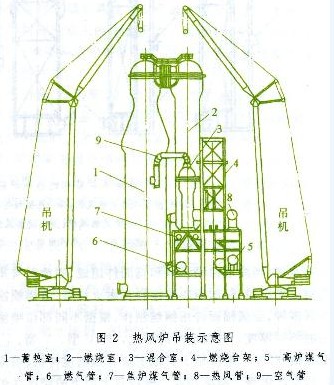

热风炉吊装示意图

施工顺序是:(1)基础工程验收;(2)底板安装;(3)直筒部安装;(4)炉算支柱安装;(5)拱顶安装;(6)平台梯子安装;(7)联络管安装;(8)各种工艺管道安装;(9)试压。
    生产制造厂分块预制的热风炉炉壳运至安装现场,一般要经拼装后进行吊装。炉壳拼装在组装台上进行,组装台一般用工字钢和钢板搭设。在组装台上用测量仪器 标出中心0°、90°、180°、270°的坐标标记,平台中心设置组对炉壳用的中心架、起重机将分块的壳体逐个吊装就位,用螺栓调节器固定和调节环状圈段的中心、椭圆度、顶面标高和焊接接口的间隙。热风炉外壳钢板圈段的最大直径与最小直径的偏差值,中国规范规定为不大于2D/1000(D:热风炉的直径),外壳钢板圈段顶面上的水平度不大于4mm。
2、炉壳焊接
    依据炉壳钢板的厚度、材质和焊接装备选择热风炉炉壳焊接方法。可采用手工电弧焊焊接,有条件的也可采用CO2气体保护半自动焊和自动焊焊接。对于立缝焊缝的焊接也有采用CO2气体保护粉芯焊丝自动立焊法施焊的。采用手工焊焊接炉壳时,要根据焊件的厚度、材质以及使用条件综合考虑进行焊前预热和层间预热。升温过程在1.5~2h内完成。如果高温部位外壳设计要求焊后进行热处理时,则在组装焊接后,进行整体热处理。在现场焊接完成后进行现场焊缝局部热处理。
    有的蓄热室、燃烧室的拱顶部高温区段,设计要求在其内部喷涂耐热耐酸漆,作为防热、防腐和裂纹处理,喷涂前要先采用喷砂除锈,喷砂的空气压力一般大于0.686MPa,清扫后及时用空气喷涂机进行喷涂。

本文链接:
本站声明: 河南晨洋机械为用户量身打造不同产量的自动化回转窑生产线,满足用户各种烘干需求,公司拥有一支经验丰富,技术精湛的销售服务团队和完善的服务体系,在全国多个城市设有客户服务网点, 服务方式灵活多样,为客户提供完善的安装、售后服务,同时公司不断运用电子商务拓展市场,还实施互联网销售,跟踪作业,与客户零距离接触,咨询回转窑价格请拨打:13629845333
回转窑设备:水泥回转窑,石灰回转窑,陶粒砂回转窑,赤铁矿回转窑,氧化锌回转窑,金属镁回转窑,褐铁矿回转窑,氧化镁回转窑,高岭土回转窑
地址:河南省巩义市西开发区民营科技工业园168号电话:13629845333 邮箱:200686777@qq.com
如对回转窑的技术和工艺方面有疑问,请拨打电话13629845333 进行咨询,我公司尽最大努力解决客户的问题 sitemap.html|RSS
